¶ 02905 移植|農村水保署・113.07.22版
¶ 1. 規範正文
依據工程會第02905章V4.0修改
第02905章
移植
1. 通則
1.1 本章概要
本章係說明植栽(喬木、灌木)移植所需要之材料、設備、施工、補植、維護管理等相關規定。
1.2 工作範圍
1.2.1 為完成本章所說明之植栽(喬木、灌木)移植前處理所需要之材料、設備、施工、補植、維護管理等相關工作均屬之。
1.2.2 工作內容至少包括施工計畫、移植植栽確認、移植前處理、移植作業、吊搬運送、植穴準備、定植作業、維護管理等項目。
1.3 相關章節
1.3.1 第02900章--植栽
1.3.2 第02902章--種植及移植一般規定
1.3.3 第02910章--植栽準備
1.3.4 第02931章--植樹
1.3.5 第02936章--現地植栽保護
1.4 資料送審
1.4.1 施工計畫書
承包商承攬廠商應依下表章節內容擬定施工計畫,依契約規定時程提送監造單位工程司審查。
章 |
章 名 |
節次 |
項 目 |
一 |
基本資料 |
(一) |
基地交通位置圖 |
(二) |
基地計畫範圍圖 |
||
(三) |
植栽現況平面配置圖 |
||
(四) |
植栽移植項目一覽表 |
||
(五) |
植栽現況紀錄照片集 |
||
二 |
移植計畫 |
(一) |
計畫定植平面配置圖 |
(二) |
計畫作業流程及說明 |
||
(三) |
移植作業計畫時程表 |
||
(四) |
計畫經費預算詳細表 |
||
(五) |
移植失敗之補償措施 |
||
三 |
施工作業 影響說明 |
(一) |
吊搬運送動線計畫圖 |
(二) |
交通維持計畫 |
||
(三) |
工地安全衛生及環境保護措施 |
||
四 |
承包廠商 基本資料 |
(一) |
公司沿革簡介 |
(二) |
工作組織編制 |
||
(三) |
相關經驗實績 |
||
(四) |
專業技術證照 |
||
(五) |
其他補充說明 |
2. 產品
2.1 移植植栽確認
2.1.1 承包商承攬廠商應於規定期限內,會同工程司監造單位赴現場確認施工範圍後,由承包商承攬廠商將所有須移植植物之種類、規格、數量及其編號登錄於「植栽移植數量表」提報工程司執行機關核可,作為移植數量之依據。
2.1.2 承包商承攬廠商應以設計圖說規定,並依移植或種植的目標配合各種苗木種類特性進行施工計畫,施工計畫應包含植栽移植或種植作業之方式及相關執行細節。
2.1.3 承包商承攬廠商應依下表所列進行材料檢核與標示:
類項 |
項次 |
檢查驗苗標示作業重點須知 |
一 、 檢 查 |
1 |
植栽是否罹患病蟲害? |
2 |
植栽是否已有營養缺乏之症狀? |
|
3 |
植栽是否不當修剪? |
|
4 |
原有樹型外觀是否不良? |
|
5 |
植栽是否損傷? |
|
二 、 驗 苗 |
1 |
驗明植栽之種類、品種、規格,是否符合設計圖說與契約要求? |
2 |
驗明植栽之所在區域位置代號等,是否符合設計圖說與契約要求? |
|
三 、 標 示 |
1 |
記錄植栽實際移植規格:樹冠高度(H.Mm)、樹冠寬幅(W.Mm)、米高直徑(∮.CMcm)。 |
2 |
記錄植栽實際移植品種之學名及常用中名。 |
|
3 |
前述得視需要以標示牌或封條或標籤等懸掛於植栽樹體上。 |
|
4 |
記錄標示後,應以數位相機等攝錄器材將所驗苗後之植栽材料予以拍照紀錄。 |
3. 施工
3.1 移植前處理
3.1.1 整枝修剪與除葉
本項作業係先進行整枝修剪前判定,再依序進行不良枝修剪、疏刪修剪、短截修剪、各枝條老葉摘除等。過程中如遇有新生嫩芽、開花枝及結果枝時一併摘除。以減少植栽水分蒸散量,提高移植成活率。
(1) 修剪時不得任意將主幹、主枝、次主枝及直立型喬木主幹之頂稍修除(避免截頭式修剪),以維持完整樹型。如須進行修除時,應經工程司監造單位同意後方可辦理。
(2) 植栽之不良枝,如病蟲害枝、枯乾枝、幹頭枝、分蘗枝、徒長枝、下垂枝、平行枝、交叉枝等(附錄一),經判定後得予以修剪去除。
(3) 修除之枝條直徑如超過[10cm][ ]時,須以三刀法之方式分次修除。
(4) 修剪下刀之位置角度,應自枝條之樹皮脊線至領環進行修除(附錄二)。
(5) 修剪後之傷口直徑大於[2cm][ ]以上時,得以傷口保護藥劑予以塗佈保護。
(6) 不良枝判定修剪之後,得再進行疏刪判定修剪,係以主幹為中心,判定樹冠左右兩側之內部枝葉分生比例及疏密程度是否對稱,再將較茂密之一側予以疏刪修剪,以達到樹冠左右疏密程度相當之狀態。
(7) 疏刪修剪之後得再進行短截判定修剪;係評估植栽樹冠天際線之各末梢枝條,其較為突出樹冠之末梢枝葉部分,得經判定後予以短截修除。
(8) 補償修剪除葉作業後,該植栽規格仍須符合檢查驗苗標示之規格,且須保有美觀之原樹型為目標。
(9) 溫帶常綠性針葉系植物(如松科、柏科、(含杉科)等)樹種,移植或種植前之補償修剪作業,其枝梢末端應留有葉簇,不可修剪過度造成沒有枝葉之裸枝狀態,以免枝條持續枯乾、影響植栽之成活率。
(10) 落葉性植物(如梅、櫻、楓、落羽松等)樹種,移植或種植前之補償修剪作業,其枝梢末端應留有葉簇,不可修剪過度造成沒有枝葉之裸枝狀態,以免影響植栽之成活率。
3.1.2 斷根
承包商承攬廠商須會同工程司監造單位確認是否斷根。
(1) 移植前是否要事先進行斷根,應詳加評估斷根作業也須選擇在植栽斷根移植種植適期內作業,並且在斷根之後須有適當時間來進行養根,養根時間應依契約規定辦理。
(2) 植栽移植或種植或事前斷根作業,應依據「植栽斷根移植種植適期一覽表(附錄三)」,選擇在「斷根移植種植適期」期間內進行施作,以確保植栽成活率。如於表列樹種以外,應依契約規定辦理。
(3) 移植前事先斷根作業,應採取根部環狀剝皮法(附錄四)之方式,環狀剝皮之寬度應等同約該根部直徑之粗細;所使用之刀具應刀鋒銳利,確保傷口能切削平整,有利根生組織發育。
(4) 進行環狀剝皮法斷根作業後,該環狀溝內須以砂質壤土回填並得拌合有機質肥料進行回填,以利新根生長,所挖掘出既存土壤,則可就現場位置整地平順。
(5) 環狀剝皮斷根作業之後,得使用消毒或促進發根藥劑,於斷根部位進行灌注或噴佈或塗佈處理;所使用藥劑之產品說明書相關資料影本,須向工程司監造單位報備存查。
(6) 對於無法進行事先斷根處置作業之植栽,應選擇在最近期之斷根移植種植適期內,直接進行該植栽移植或種植作業。
3.2 移植作業
3.2.1 挖掘根球部位
(1) 挖掘根球部位亦可稱為挖掘根球或挖掘土球或挖土球,此為植栽欲與原宿植地點分離必要作業措施。
(2) 挖掘根球部位應小心謹慎,且須避免在挖掘根球部作業期間使之破裂,以免損傷根部組織而造成移植之失敗率。
(3) 挖掘植栽根球部直徑大小之判定,得應植栽幹基頭部直徑之3、4、5倍,作為挖掘根球部大小之依據,判定方式如下(附錄五):
A. 樹冠略呈尖錐或長橢型植栽,宜挖掘根球部之直徑大小約為幹基頭部直徑之[3倍][ ]以上。
B. 樹冠略呈圓球型植栽,宜挖掘根球部之直徑大小約為幹基頭部直徑之[4倍][ ]以上。
C. 樹冠略呈開張或扁圓型植栽,宜挖掘根球部之直徑大小約為幹基頭部直徑之[5倍][ ]以上。
D. 植栽如有明顯浮根顯露或板根開張情況時,得在可挖掘範圍內盡量予以保留。
E. 植栽如地處於非一般地形與地質的情況時,其挖掘根球部直徑大小,得依實際情況調整之。
(4) 如以人力徒手進行挖掘根球部時,其作業步驟順序得依下列十項步驟工法進行:「清表土→定大小→斜外挖→斜內鏟→直外挖→直內鏟→下外挖→下內鏟→斷根球→反覆做」(附錄六)。
(5) 如以重機械挖土機協助進行挖掘根球部時,可先藉由挖土機挖掘環狀作業環溝後,再由人力挖掘修整根球部,並適當切鋸修剪根系、根端切削處理逐一將根球部挖掘成型。
(6) 挖掘根球部作業進行中,如恐怕其會破裂時,可選用捆根包裹材料於根球部外圍加以捆紮包裹保護,惟須於覆土定植前必須將非自然可分解之材料完全清除且不得埋入土壤中。
3.2.2 包裹保護處置
(1) 植栽挖掘根球部後,為防止及減少植栽樹體之枝葉部、莖幹部、根球部水分蒸散,以免吊搬裝載運送過程中的遭受損傷等,故須適當採取包裹保護處置作業,以提高植栽移植的成活率。
(2) 植栽包裹保護處置:根球部位、莖幹部位、枝葉部位時,得選用如草繩、麻繩、棉繩、布繩、尼龍繩、塑膠繩、塑膠袋、塑膠布、麻布、尼龍布袋、黑網布、不織布類、PE(聚乙烯)或OP(生物可分解塑膠)保鮮膜、PE(聚乙烯)收縮膜、舊報紙、舊棉被、舊地毯等材料。
(3) 包裹保護處置作業後,於植栽成活無虞(萌芽成葉)時,即應立即清理拆除,以免妨害植栽正常生長與發育。
(4) 前述材料如選用非自然且不可分解材質之材料時,於植栽覆土定植前應予以清理拆除,且不可直接種植埋於土壤中,以免造成日後對於植栽根部損害與生長發育妨礙。
3.3 吊搬運送
3.3.1 樹木重量計算
(1) 植栽之米高直徑大於30cm以上時,應先計算樹木整體吊搬總重量(T/公噸),以作為相關吊搬裝載運送前選用機具之評估參考。
(2) 在進行大樹移植前可先進行預估樹木重量計算,當植栽挖掘根球部完成時,可再複測計算確認其最終樹木精確吊搬總重量。
(3) 樹木重量計算公式:
(樹體莖幹密度(附錄七)x樹體體積=樹體部重量)+(根球部土壤密度(附錄七)x預估或實測根球部體積=根球部重量)=樹木吊搬總重量。
3.3.2 吊搬裝載運送
(1) 進行吊搬裝載運送前應先依據吊搬樹木重量來考量及選擇安全有效之吊搬機具、載具、擇用安全吊索等,並適當進行吊搬、裝載、運送、吊搬等流程。
(2) 進行吊搬裝載運送作業,得視實際需要選用人力、挖土機、起重機、專用吊車、半吊車、板車、貨卡車等協助作業。
(3) 以重機械吊搬運送植栽時,其吊掛索具與樹幹之接觸部位應加強襯墊包裹保護,以免損傷植栽樹體組織。
(4) 植栽高度如長於運送車輛之載斗時,應於植栽樹梢末端處懸掛符合相關交通安全法規之紅色警示布條或裝設警示燈號。
(5) 裝載運送植栽時,應以防風遮光網完全覆蓋保護植栽樹冠外部,以防運送途中的風壓阻力等之水分大量蒸散。
(6) 運送植栽抵達種植地點而尚未定植前,可將其以原植栽生長姿態進行直立式暫置存放;暫置存放地點應避免植栽受到陽光直接曝曬。
(7) 承包商承攬廠商應考量作業能量,移植苗木須於挖掘根球部完成後48小時內種植完成,以免影響植栽存活。
(8) 運輸路線之交通狀況及箱涵、橋梁、牌樓之高度限制,應事先詳細調查並做妥善之安排。
3.4 植穴準備
3.4.1 放樣整地
(1) 定植作業應依據設計圖說進行放樣,並確認植栽之定植或假植地點,及平面位置與立面高程,且須適當定樁或做記號標示。
(2) 整地作業係針對植栽基盤裡不利生長所需之土石塊雜物等,進行清理挖除運棄,須依圖說維持排水坡度,以避免積水而影響植栽生長。
3.4.2 植穴挖掘
植穴挖掘之尺寸,應依契約圖說規定辦理,如無規定時,原則上植穴寬度應大於植栽根球部直徑之2倍;挖掘深度應大於植栽根球部高度之1.3倍(附錄八)。

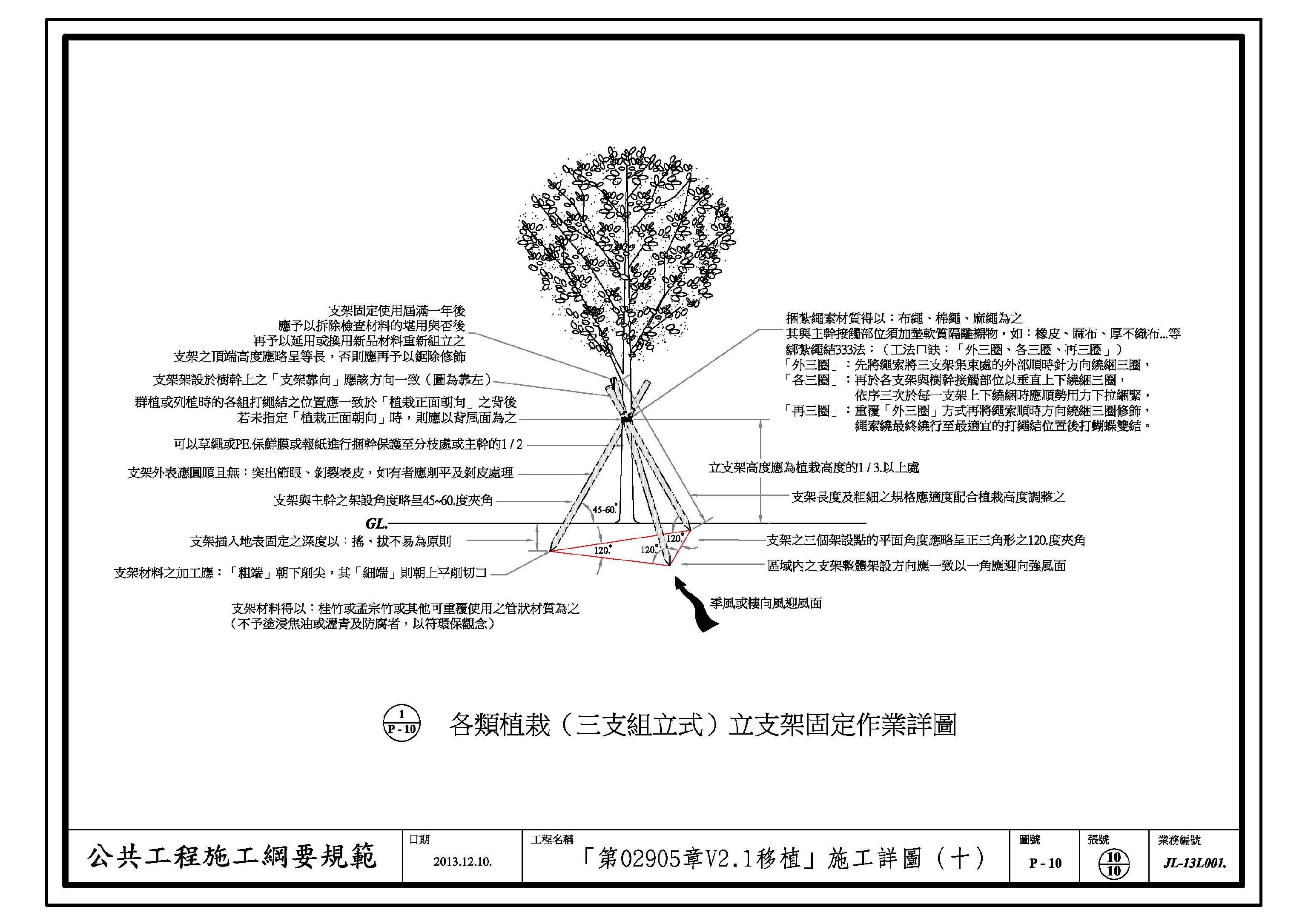

3.5 定植作業
樹木之客填土方、植穴施基肥、定植(附錄九)、立支架固定(附錄十)等作業依第02931章「植樹」相關規定辦理。
3.6 維護管理
3.6.1 澆水灌溉作業
定植完成之後,須配合樹種特性、環境及氣候,予以適時、適量澆水灌溉,以保持土壤介質濕潤。
3.6.2 疏枝疏芽整修
移植作業所造成之枝條末梢大型傷口,於種植後會萌發密集之不定芽,故於維護管理期間須以疏刪修剪方式進行疏枝疏芽整修作業,期以造成新枝,恢復樹型美觀(附錄十一)。
3.6.3 植穴基盤管理
維護管理期間內,應適時於植栽穴直徑範圍內補充或翻鬆表土、或是集水坑之復原或整平,以及日常清除野草等作業。
3.6.4 追肥
(1) 維護管理期間,應針對植栽現況、需肥特性及營養狀態予以評估後再進行追肥。
(2) 施給追肥作業應注重肥料種類、施肥方法、施肥用量及施肥時期,以達成最佳效益。
(3) 選用與施給有機質肥料產品時,須依照肥料產品說明內容,並遵守相關農藥肥料使用安全須知規定辦理。
3.6.5 植栽健康管理
(1) 植栽健康管理主要為植栽的營養均衡、生長環境的舒適、生育發展空間的適宜、病蟲障害防治等。
(2) 植栽於維護管理期間,須適時進行檢查。如有病蟲害或生理障害時,須即時通報工程司執行機關。必要時得諮詢專業單位或人員,以提供相關解決對策或技術意見,經診斷原因後再進行防治處理措施。
4. 計量與計價
4.1 計量
4.1.1 計量方法依契約以[實作合格數量][ ]計量,其費用包括移植前處理費、移植作業、植穴準備、包裹保護處置、定植作業費、維護管理費等項。
4.1.2 以[株][叢][稈] [棵] [ ]為計量單位。
4.2 計價
4.2.1 移植前處理費
(1) 本工作項目之契約單價,包括施工計畫及苗木準備等工作所需之材料、人工、機具及運搬等全部費用。
(2) 以[株][叢][稈] [棵] [ ]為計價單位。
4.2.2 定植作業費
(1) 本工作項目之契約單價,包括吊搬運送、植穴準備、植栽種植、固定與修飾等工作所須之材料、人工、機具及運搬等。
(2) 以[株][叢][稈] [棵] [ ]為計價單位。
4.2.3 維護管理費
(1) 本工作項目之契約單價,包括澆水灌溉、病蟲障害防治、基盤管理、健康管理、整枝修剪、割草及除雜草等工作所須之材料、人工、機具及運搬等。
(2) 以[株][叢][稈] [棵] [ ]為計價單位。
〈本章結束〉
附錄一、喬木類植栽不良枝判定修剪作業詳圖

例如:樟樹、榕樹、水黃皮、白玉蘭、羊蹄甲、梅花、櫻花…等。
開
張主幹互生枝序型「不良枝」判定圖

例如:台灣欒樹、大花緬梔、流蘇、安石榴、青楓、桂花、綠珊瑚、咖啡樹…等。
開
張主幹對生枝序型「不良枝」判定圖
tips.修剪四要原則
1.分枝下寬上窄。
2.造枝下粗上細。
3.間距下長上短。
4.展角下垂上仰。

例如:楓香、黑板樹、烏心石、落羽松、小葉欖仁、竹柏、木棉、福木…等。
開張主幹互生枝序型「不良枝」判定圖
附

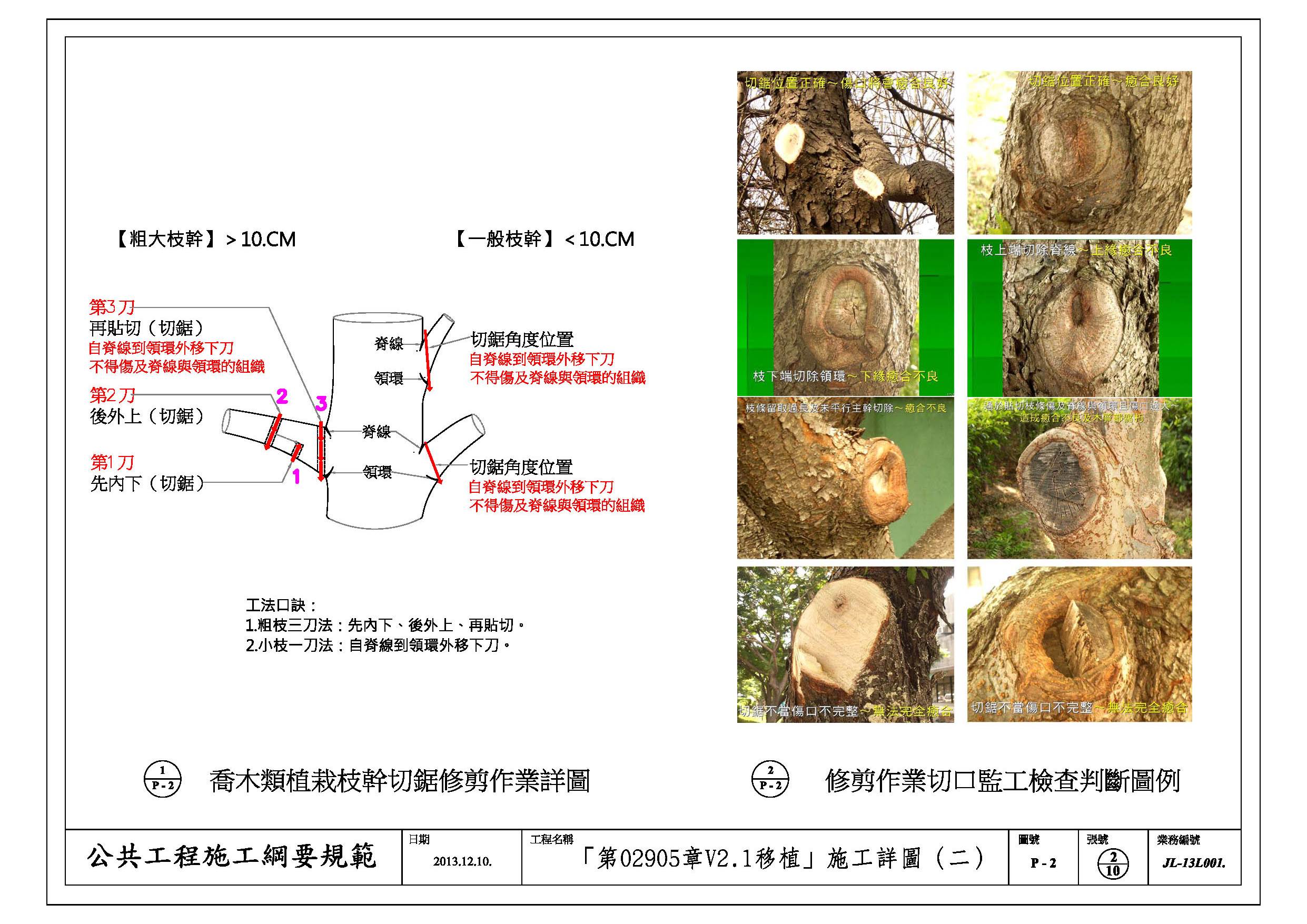

錄二、修剪下刀角度位置作業詳圖
附錄三、植栽斷根移植種植適期一覽表
性狀 分類 |
項 號 |
應用 分類 |
例舉台灣地區 常見植物 |
適期判斷 通則 |
作業適期 時段 |
灌 木 類 |
1-1 |
常 綠 性 |
黃葉金露花、金露花、蕾絲金露花、雜交玫瑰、薔薇類、月季花、山馬茶、細葉雪茄花、六月雪、杜鵑花類、桂花、月橘(七里香)、樹蘭、含笑花、茉莉花、黃梔類、厚葉女貞、日本小葉女貞、銀姬小臘、胡椒木、小葉厚殼樹、海桐、厚葉石斑木、中國仙丹、宮粉仙丹、矮仙丹、大王仙丹、矮馬纓丹類、小葉馬纓丹、大花扶桑、朱菫槿、紫牡丹、野牡丹、變葉木類、苦藍盤、小葉赤楠、金英樹、花蝴蝶、鐵莧類、迷迭香類 、華八仙、芙蓉菊、黃蝦花、紅蝦花、珊瑚花、紫雲杜鵑、藍雪花、毛茉莉等 |
生長旺季: 萌芽期間 |
春秋期間: 清明至中秋期間 |
1-2 |
落 葉 性 |
安石榴、立鶴花、歐美合歡、羽葉合歡、紅粉撲花、金葉黃槐、金葉霓裳花、山芙蓉、火刺木類、貼梗海棠、木槿、狹瓣八仙、醉嬌花、紅蝴蝶、聖誕紅、繡球花、麻葉繡球、矮性紫薇、紅花繼木等 |
休眠期間: 落葉後至萌芽期間內 |
冬季落葉後至早春萌芽前 |
|
喬 木 類 |
2-1 |
溫帶常綠性針葉系 |
黑松、五葉松、琉球松、濕地松、雪松、杜松、台灣油杉、龍柏、中國香柏、中國檀香柏、黃金側柏、香冠柏、台灣肖楠、偃柏、真柏、鐵柏、銀柏、花柏、竹柏、貝殼杉、百日青、羅漢松、小葉羅漢松 |
冬季低溫休眠期間: 即樹脂流動停止或緩慢期間 |
冬季寒流後至早春回溫前期 |
2-2 |
熱帶常綠性針葉系 |
蘭嶼羅漢松、小葉南洋杉、肯氏南洋杉、木麻黃、千頭木麻黃、銀木麻黃、檉柳類 |
生長旺季: 萌芽期間 |
春秋期間: 清明至中秋期間 |
|
2-3 |
溫帶亞熱帶落葉性針葉系 |
落羽松、墨西哥落羽松、水杉、池杉 |
休眠期間: 落葉後至萌芽期間內 |
冬季落葉後至早春萌芽前 |
|
2-4 |
溫帶亞熱帶常綠性闊葉系 |
樟樹、大葉楠、豬腳楠、土肉桂、山肉桂、錫蘭肉桂、青剛櫟、光臘樹、白千層、檸檬桉、紅瓶刷子樹、黃金串錢柳、蒲桃、水黃皮、楊梅、杜英、大葉山欖、瓊崖海棠、白玉蘭、黃玉蘭、洋玉蘭、烏心石、厚皮香、大頭茶、山茶花、茶梅、柃木類、冬青類、樹杞、春不老、台灣海桐、柑橘類、檸檬類、柚子類、金桔類、楊桃、枇杷、嘉寶果、神秘果、光葉石楠、澳洲茶樹、蘭嶼肉豆蔻 |
生長旺季: 萌芽前期 |
春節至清明期間 |
|
2-5 |
熱帶常綠性闊葉系 |
榕樹、垂榕、雀榕、島榕、提琴葉榕、稜果榕、糙葉榕、黃金榕、印度橡膠樹、麵包樹、波羅蜜、榴槤、倒卵葉楠、海芒果、台東漆、福木、番石榴類、芒果類、龍眼、荔枝、蓮霧、錫蘭橄欖、西印度櫻桃、蛋黃果、人心果、大葉桉、黃槿、棋盤腳類、 |
生長旺季: 萌芽期間內 |
夏季期間: 端午至中秋期間 |
|
2-6 |
溫帶亞熱帶落葉性闊葉系 |
桃、李、梅、櫻、梨、柿、碧桃、青楓、楓香、垂柳、水柳、木蘭花、辛夷、烏桕、無患子、茄苳、台灣欒樹、苦楝、黃連木、櫸木、榔榆、九芎、紫薇、流疏蘇、扁櫻桃、廣東油桐 |
休眠期間: 落葉後至萌芽期間內 |
冬季落葉後至早春萌芽前 |
|
2-7 |
熱帶落葉性闊葉系 |
菩提樹、印度紫檀、印度黃檀、鳳凰木、藍花楹、大花紫薇、阿勃勒、黃金風鈴木、洋紅風鈴木、台灣刺桐、黃脈刺桐、火炬刺桐、珊瑚刺桐、雞冠刺桐、大花緬梔、鈍頭緬梔、紅花緬梔、黃花緬梔、雜交緬梔、黃槿、黃槐、羊蹄甲、洋紫荊、艷紫荊、鐵刀木類、盾柱木類、雨豆樹、金龜樹、墨水樹、桃花心木、美人樹、木棉、吉貝木棉、黑板樹、小葉欖仁、欖仁、第倫桃、火焰木、蘋婆、掌葉蘋婆、蘭嶼蘋婆、日日櫻、番荔枝類、垂枝暗羅、長葉暗羅 |
休眠期間: 冬季低溫或是夏季枯水期間之落葉後至萌前之期間內 或生長旺季:萌芽期間 |
冬季落葉後至早春萌芽前 或清明中秋期的春秋期間 或夏季枯水期之落葉期間 僅冬季低溫寒流時期不適植 |
|
竹 類 |
3-1 |
溫 帶 型 |
孟宗竹、四方竹、人面竹、八芝蘭竹、包籜矢竹、玉山箭竹、日本黃竹、稚谷竹 |
生長旺季: 萌芽期間 |
春節前後 一個月內 |
3-2 |
熱 帶 型 |
桂竹、唐竹、斑葉唐竹、變種竹、麻竹、綠竹、蓬萊竹、短節泰山竹、佛竹、金絲竹、條紋長枝竹、蘇仿竹、黑竹、紅鳳凰竹、鳳凰竹、崗姬竹、稚子竹、布袋竹、業平竹、羽竹、紅竹、斑葉稿竹 |
清明前後 一個月內 |
||
棕 櫚 類 |
4-1 |
單 生 稈 型 |
大王椰子、亞歷山大椰子、可可椰子、檳榔椰子、棍棒椰子、酒瓶椰子、女王椰子、聖誕椰子、羅比親王海棗、台灣海棗、銀海棗、三角椰子、蒲葵、華盛頓椰子 |
生長旺季: 萌芽期間 |
夏季期間: 端午至中秋節期間 |
4-2 |
叢 生 稈 型 |
黃椰子、雪佛里椰子、袖珍椰子、叢立孔雀椰子、細射葉椰子、觀音棕竹、棕櫚竹、桄榔、唐棕櫚 |

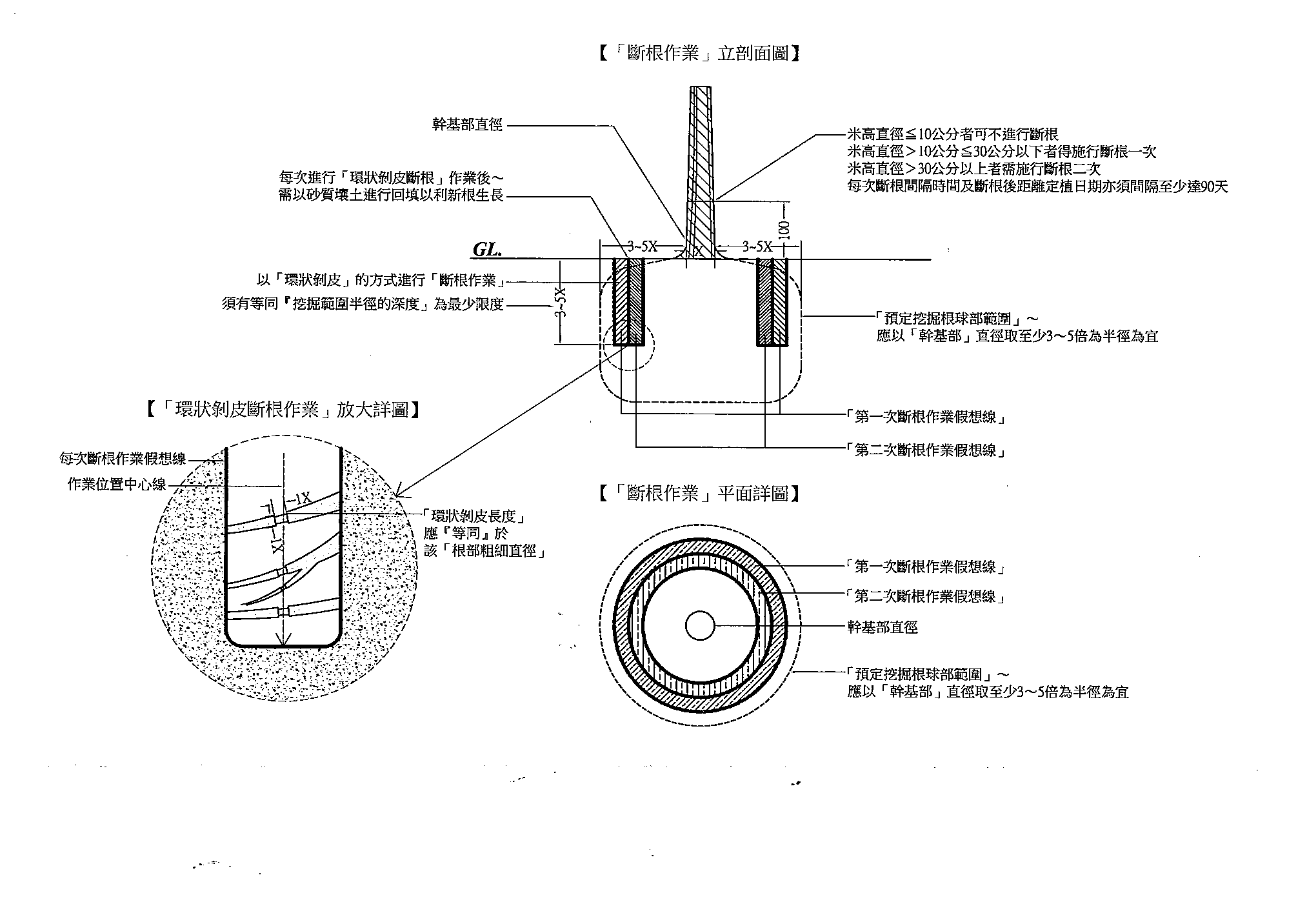

附
錄四、喬木類植栽事先環狀撥皮斷根作業詳圖

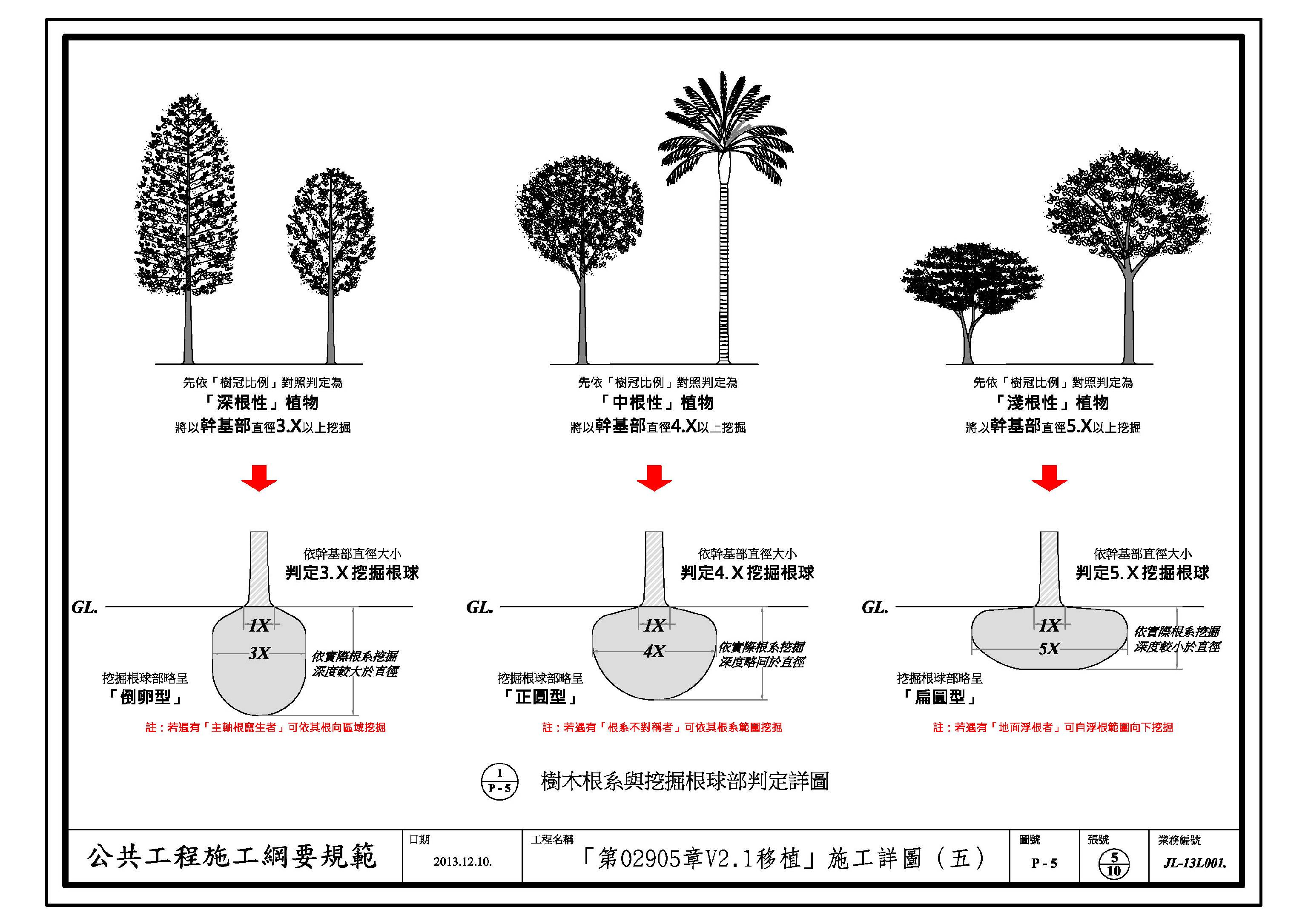

附錄五、樹木根系與挖掘根球部判定詳圖
附

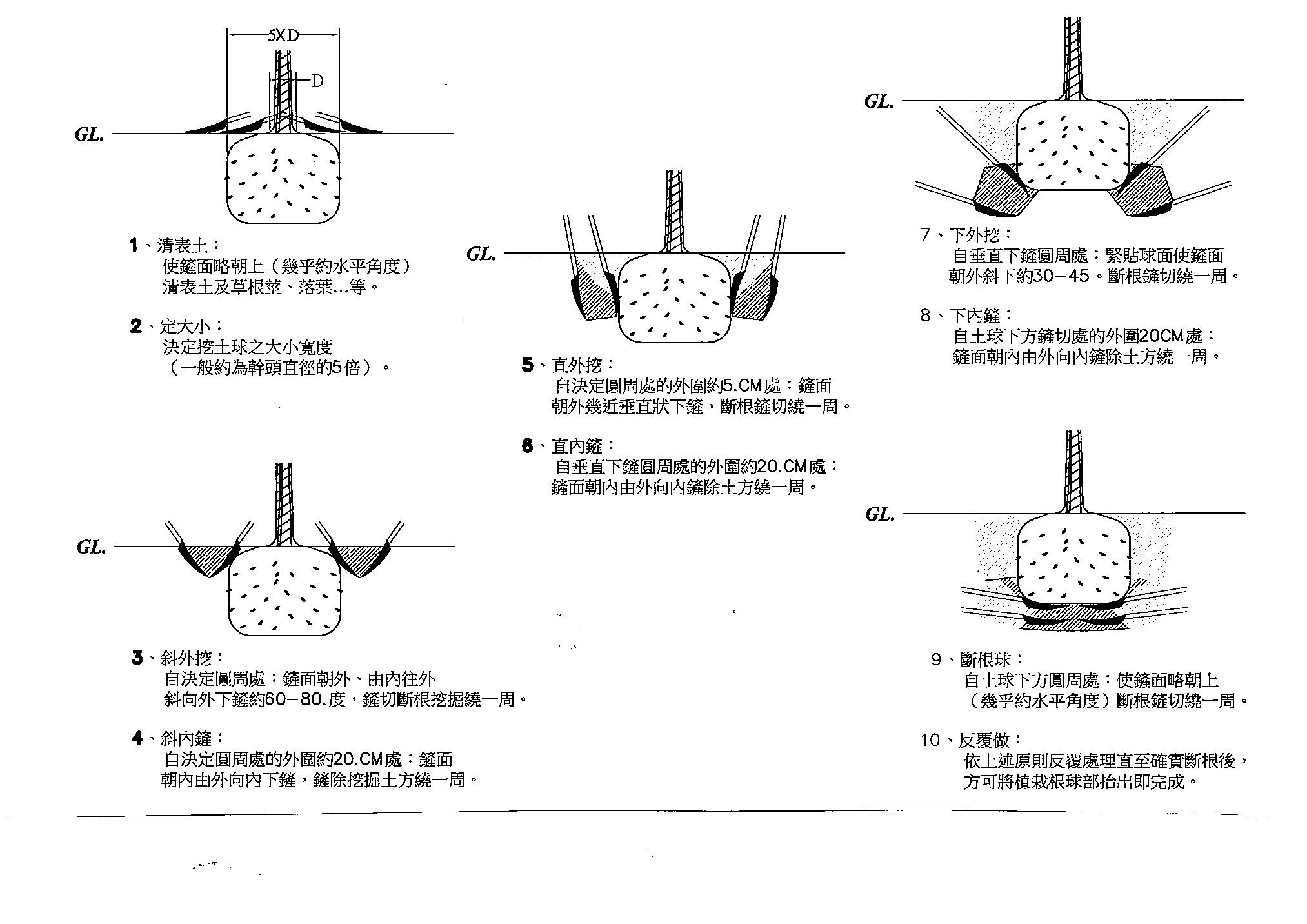

錄六、人工徒手挖掘根球部作業詳圖
附錄七、樹木莖幹及根球土壤密度一覽表
1.樹木莖幹密度一覽表 (計算公式=樹體莖幹密度x樹體體積=樹體部重量) |
|||||
項次 |
樹體莖幹密度 |
密度t/m3 |
項次 |
樹體莖幹密度 |
密度t/m3 |
1 |
榕樹 |
1.13 |
8 |
肯氏南洋杉 |
1.15 |
2 |
黑板樹 |
0.81 |
9 |
側柏 |
0.95 |
3 |
茄苳 |
0.95 |
10 |
楓香 |
0.95 |
4 |
芒果 |
0.87 |
11 |
烏桕 |
0.95 |
5 |
水黃皮 |
1.25 |
12 |
大花緬梔 |
0.85 |
6 |
白玉蘭 |
0.98 |
13 |
馬拉巴栗 |
0.91 |
7 |
森氏紅淡比 |
1.27 |
14 |
黃椰子 |
3.12 |
2.根球土壤密度一覽表 (計算公式=根球部土壤密度x預估或實測根球部體積=根球部重量) |
|||||
項次 |
根球土壤密度 |
密度t/m3 |
項次 |
根球土壤密度 |
密度t/m3 |
1 |
鬆軟型土壤質地 |
1.40 |
4 |
礫石型土壤質地 |
2.10 |
2 |
一般型土壤質地 |
1.75 |
5 |
砂岩型土壤質地 |
2.60 |
3 |
緊密型土壤質地 |
1.90 |
6 |
玄武岩型土壤質地 |
3.00 |
附

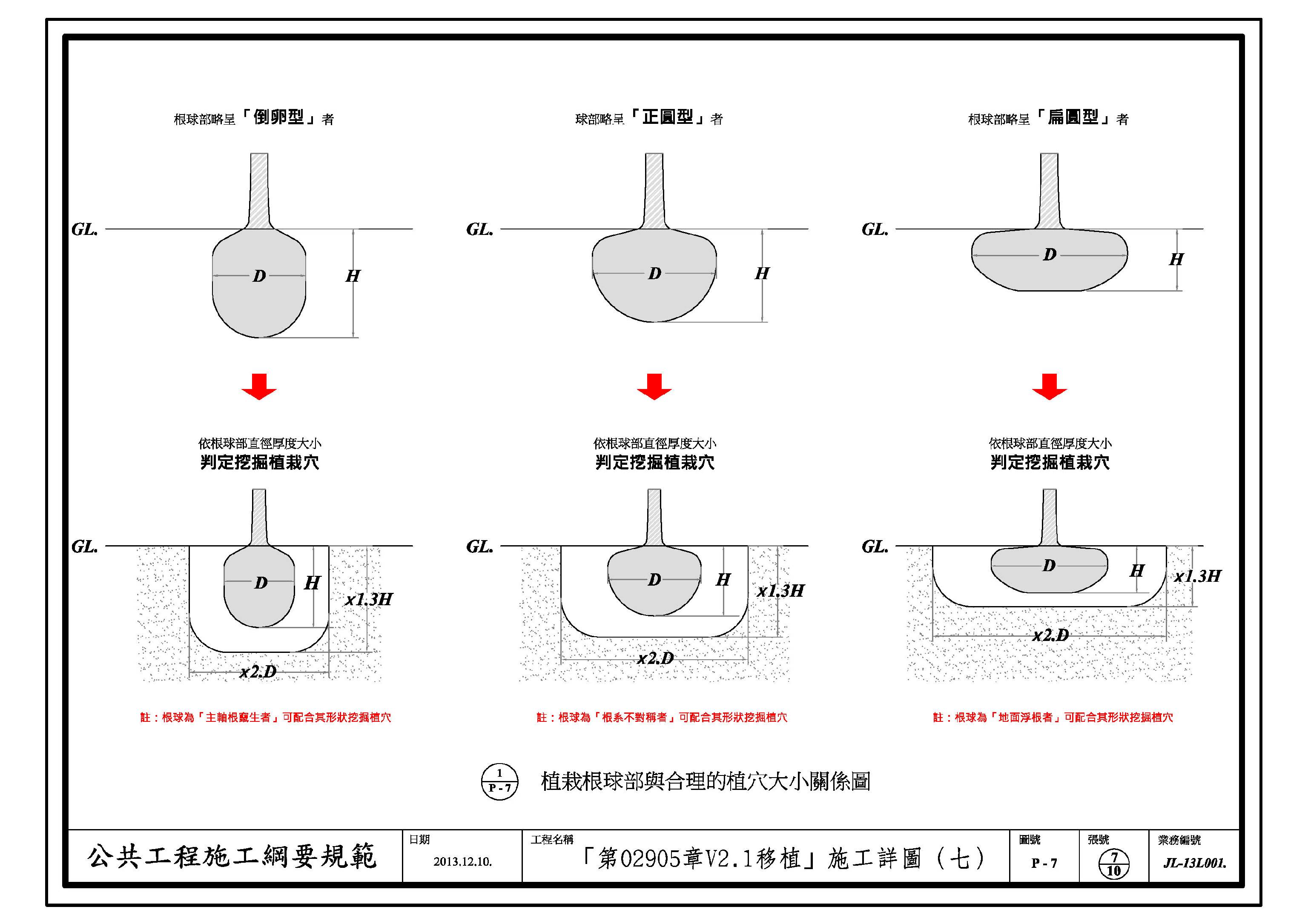

錄八、植栽根球部與合理植穴大小關係詳圖
附

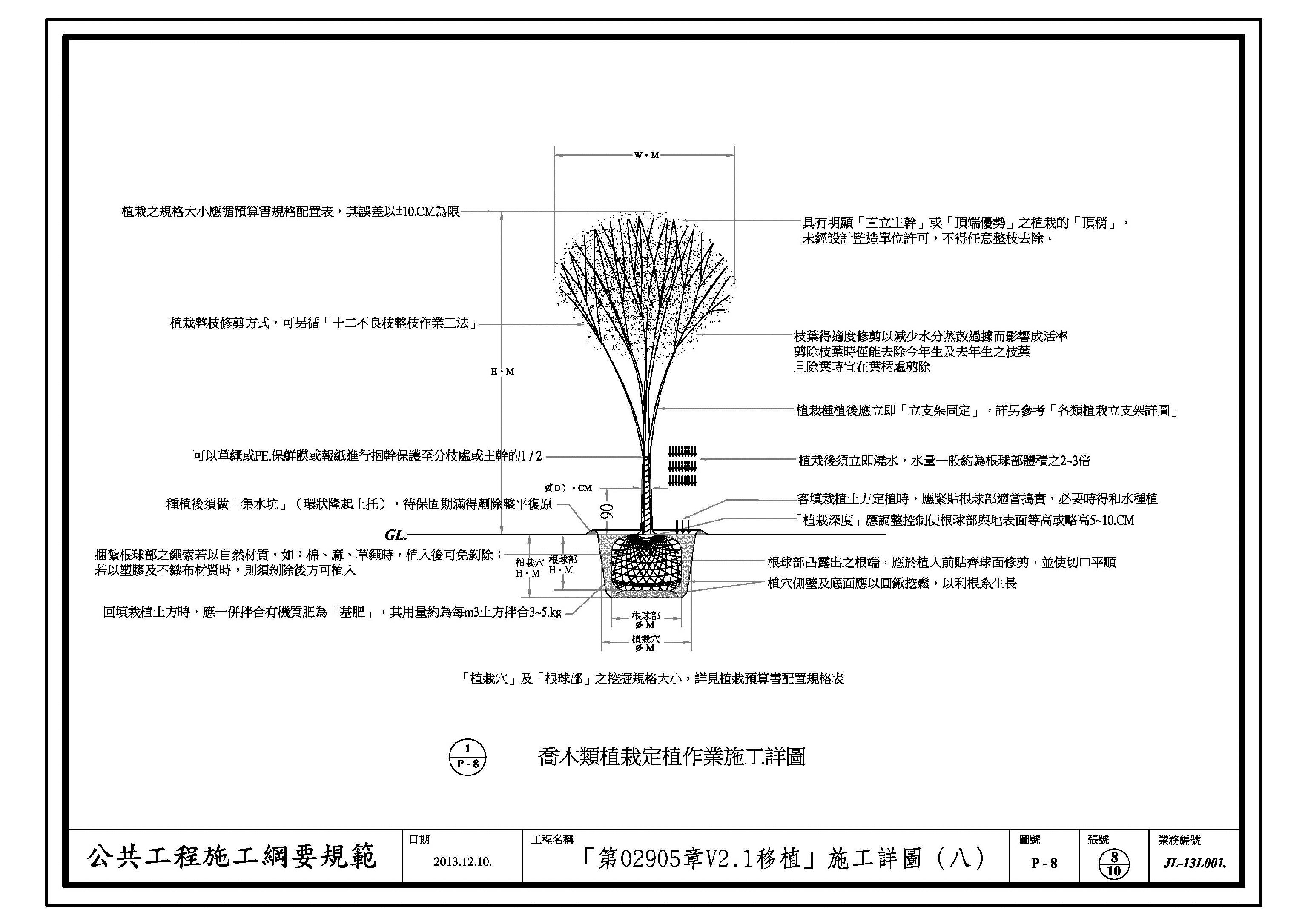

錄九、喬木類植栽定植作業詳圖
附
70cm,以搖、拔不易為原則
附

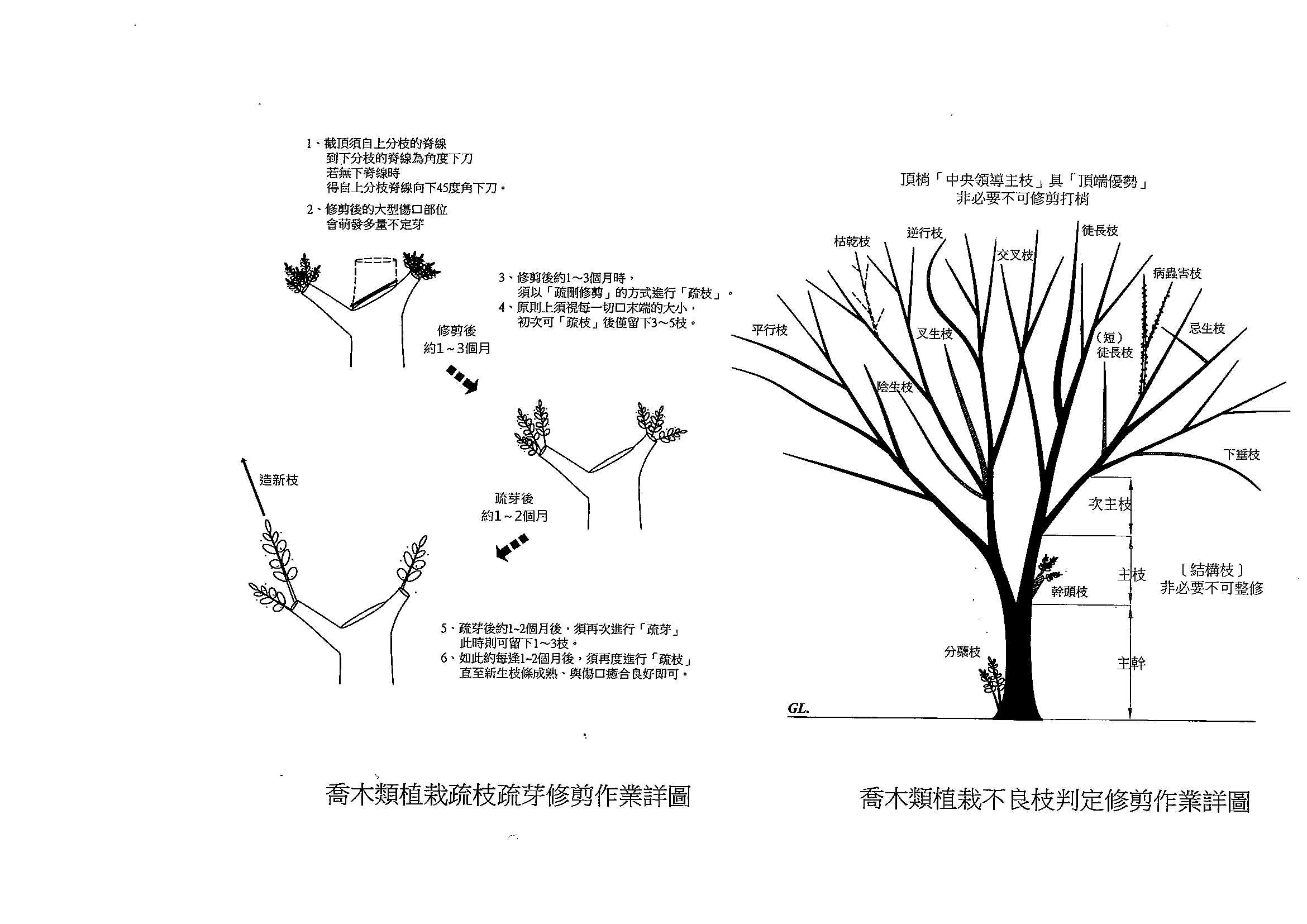

錄十一、疏枝疏芽整修作業詳圖
02905-11
